이번 글은 SAP 공휴일(Public holidays) 및 휴일달력(Holiday calendar) 유지보수에 관한 내용입니다.
1. 개요
- FI TR모듈의 환율계산 및 이자계산 휴일체크, MM PP모듈의 생산계획, HR모듈의 근무계획 등의 기준으로 SAP 시스템에서 달력을 관리합니다.
2. 휴일달력(Holiday Calendar) 유지보수
- IMG 메뉴 및 T-code : OP03 또는 SCAL에서 관리합니다.
- SAP에서 사용하는 달력 관련 유지보수는 상기 화면에서 관리합니다.
- 기본적으로 시스템에서 제공하는 휴일달력(Holiday calendar)을 사용 가능하며, 필요에 따라 신규 휴일달력을 생성하여 사용할 수 있다.
- 신규 생성하거나 사용하고자 하는 휴일달력에 공휴일을 할당(Assign)하여 사용합니다.
- 일반적으로 한국에서 휴일달력은 명절과 같이 음력 공휴일을 연도 별로 반영하기 위해 유지보수 합니다.

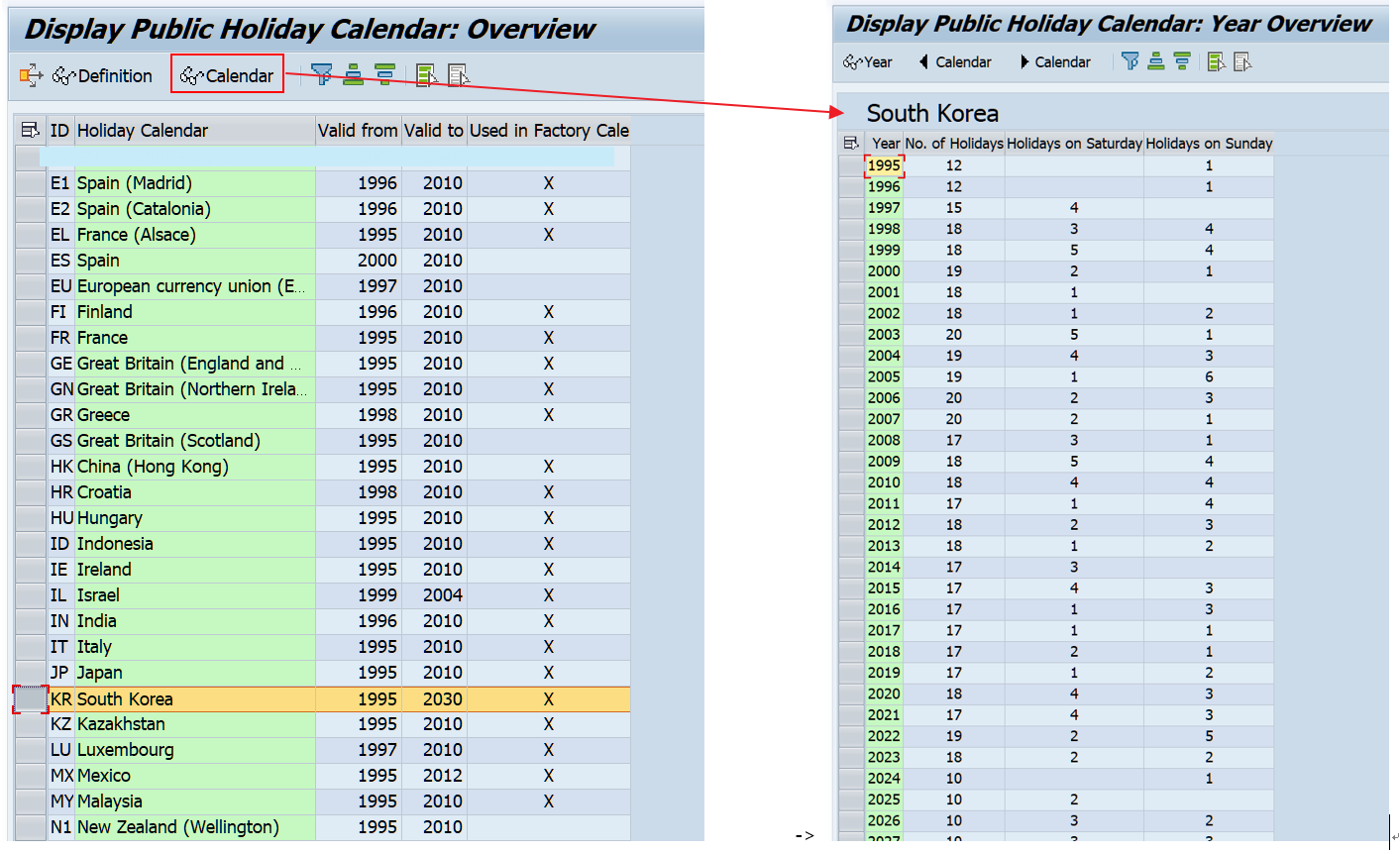

- 휴일달력을 선택하고 상단의 'Calendar' 조회 버튼을 클릭하면 해당 휴일달력을 연도별로 확인할 수 있습니다.
- 기본적으로 매년 동일한 휴일은 초기 휴일달력에 할당하여 연도별로 계속 사용하며,
- 설, 추석 등 음력 공휴일을 매년 날짜에 맞춰 사용합니다.
3. 공휴일(Public holidays) 유지보수

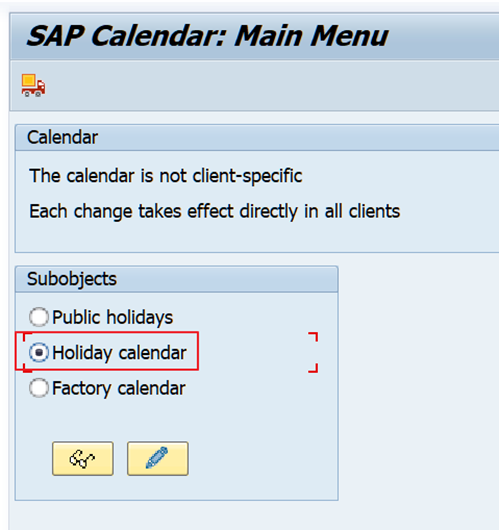

- 달력 유지보수 첫 화면에서 '공휴일(Public holidays)'을 선택합니다.
- 공휴일(Public holidays)에서 음력 날짜 설정 후 휴일 달력에 반영합니다.
- 기존 공휴일이 없는 경우 신규 생성합니다.
- 기존 존재하는 공휴일에 매년 음력 날짜를 입력하는 방법은 아래와 같습니다.
- 수정모드에서 해당 공휴일을 선택하고 더블클릭하면 유지보수 화면이 보입니다.

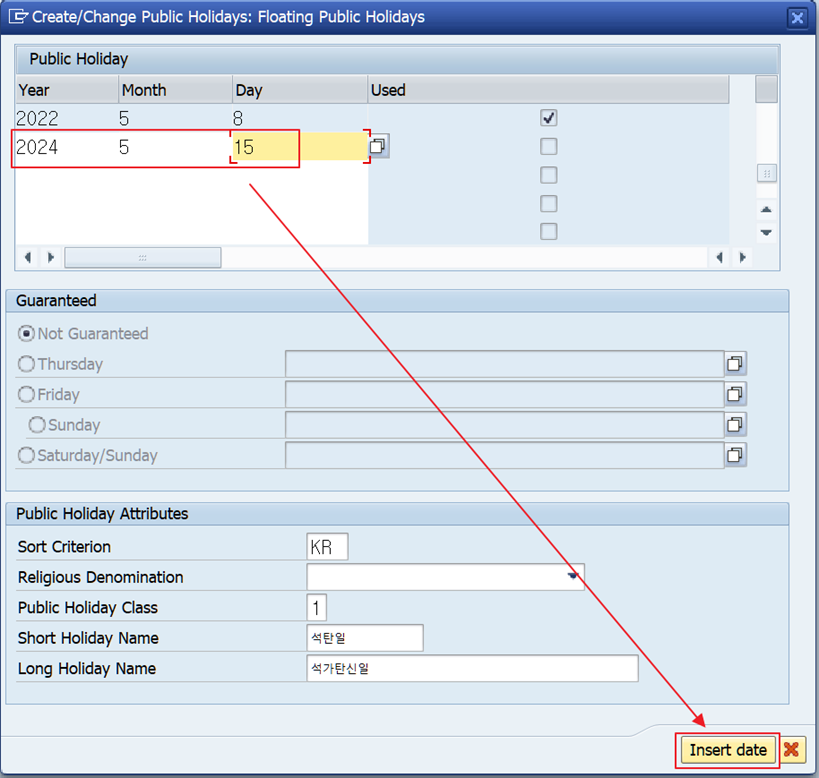

- 하단의 'Insert date' 버튼을 클릭하여 신규 날짜를 추가합니다.
- 연도에 맞는 날짜를 입력하고 저장합니다.
- 해당 연도에 필요한 모든 공휴일을 생성 및 수정 후 휴일달력으로 이동합니다.
4. 공휴일 휴일달력에 반영(assign)
- 공휴일 설정을 완료한 것으로 휴일달력에 자동 반영되지 않습니다.

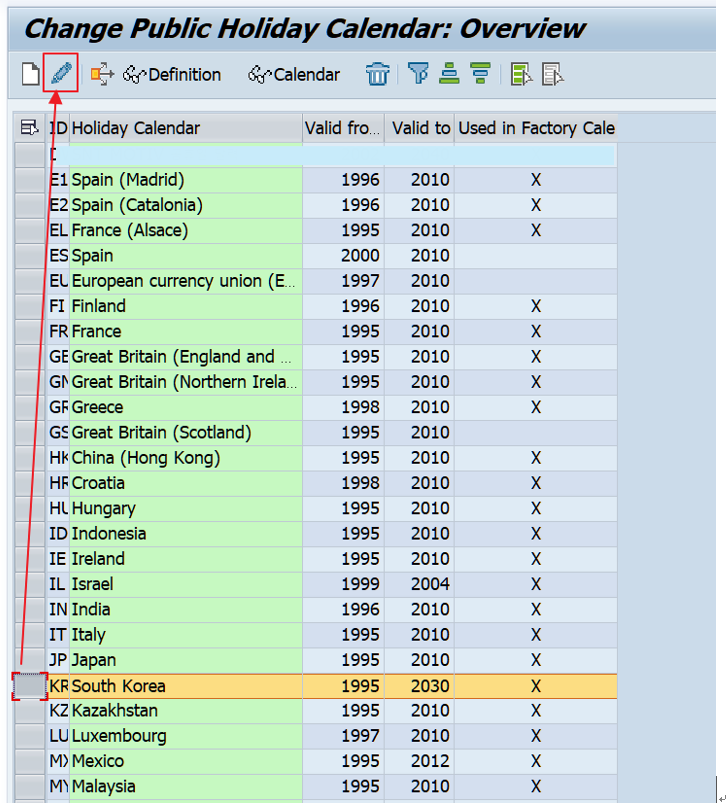

- 사용하는 휴일달력을 선택 후 '수정' 버튼을 클릭합니다.

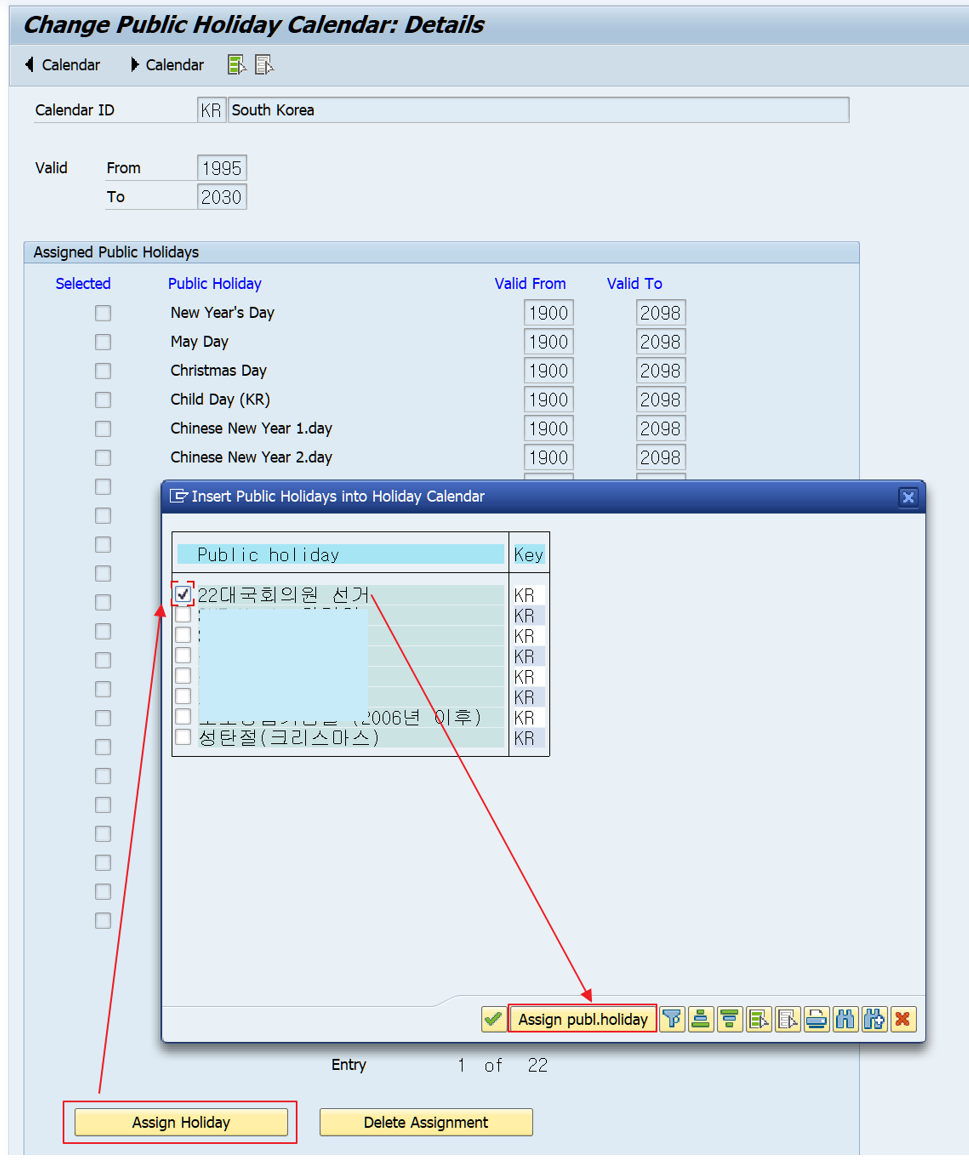

- 신규 생성한 공휴일이 있는 경우 하단의 'Assign Holiday' 버튼을 클릭 후 공휴일을 선택하여 할당한다.

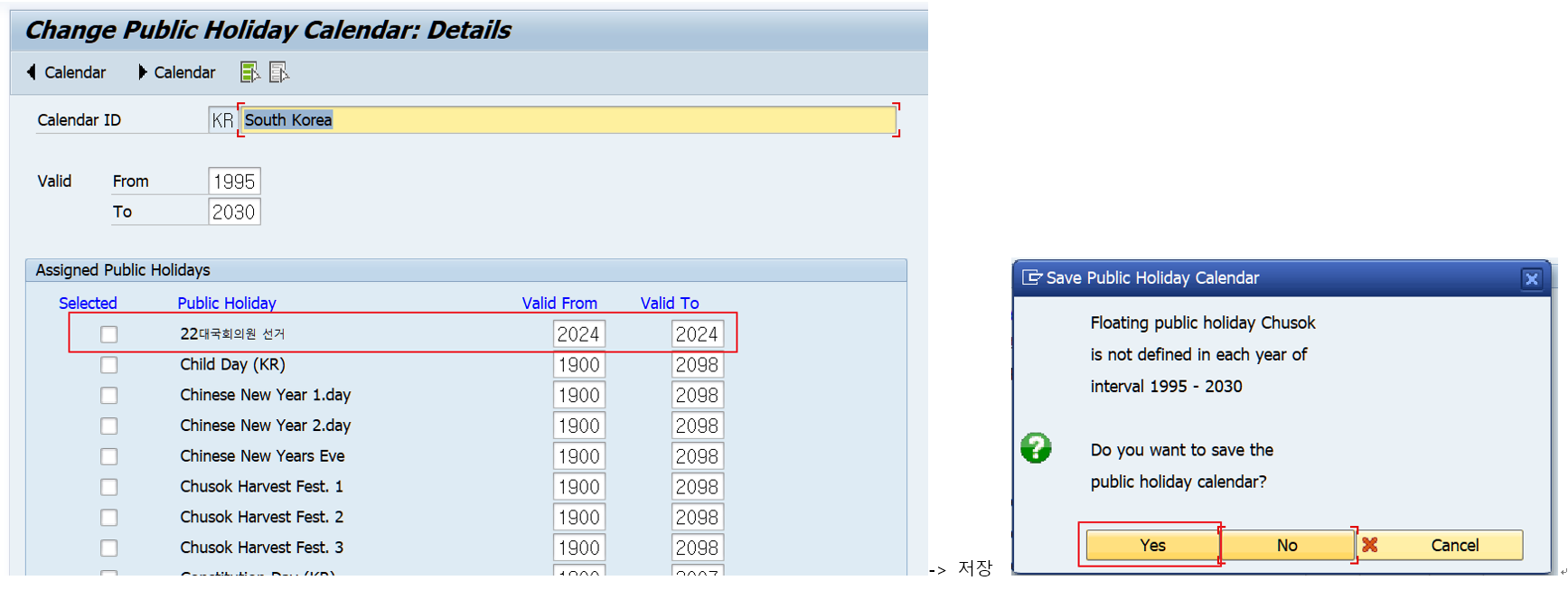

- 신규 할당된 공휴일을 확인하고 저장합니다.
- 참고로 신규 생성한 공휴일이 없고, 기존 공휴일을 수정한 경우에는 휴일달력에서 기존 할당을 지우고 다시 할당하여야 저장할 수 있습니다.
- 설정 완료 후 공휴일이 정상적으로 반영되었는지 휴일달력을 확인합니다.
5. 달력 유지보수 CTS(전송)
- SAP 시스템 달력 관련 유지보수는 주로 개발서버에서 작업하여 운영서버로 반영합니다.
- 다른 IMG와 다르게 저장이 완료되었다고 Request No. 를 생성하는 화면이 자동으로 나오지 않는다.,
- 달력 유지보수 초기 화면에서 CTS 전송 버튼을 통해 다른 서버로 전송합니다.
- 이후 절차는 CTS 전송 절차와 동일하게 진행하시면 됩니다.
<SAP 설정과 Customizing 등 시스템 구성이 다를 수 있음을 참고하시기 바랍니다.
해당 글의 SAP 버전은 SAP ECC 6.0이며, SAP GUI 760 화면입니다.>
